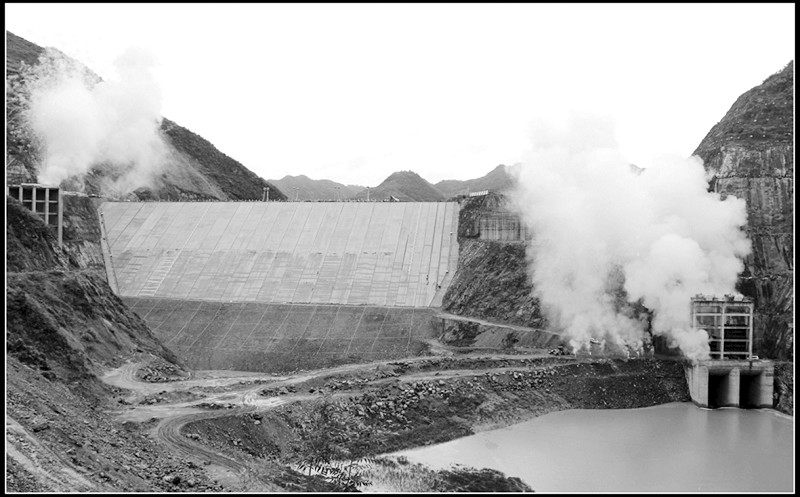

2011年9月8日,大坝下闸蓄水。
“下闸!蓄水!”9月8日上午10时58分,在湖北堵河潘口水电站下闸蓄水仪式上,水利部长江委员会副主任陈晓军高声下达指令,导流洞两扇分别重达165吨的闸门缓缓下落……此时,山间云雾缭绕,坝上彩旗飘飘,坝下礼花怒放,参加仪式的近500名干部群众翘首驻足,见证了这一历史性时刻。
开工建设、移民搬迁、围堰截流、大坝封顶、下闸蓄水……潘口水电站建设工程的每一个时间节点,每一次欢呼雀跃的背后,都承载着47万竹山儿女近半个世纪的期盼与梦想。
潘口水电站水库总库容23.38亿立方米,装机容量51.3万千瓦,工程动态总投资43.97亿元。早在1966年,前期规划设计等工作就已展开,但由于国家水电产业建设布局调整、电力体制改革、投资政策变化等原因,潘口水电站的开发建设曾多次搁浅。2003年秋,在省市领导的关怀和省市部门的大力支持下,潘口水电站的前期工作再次展开。

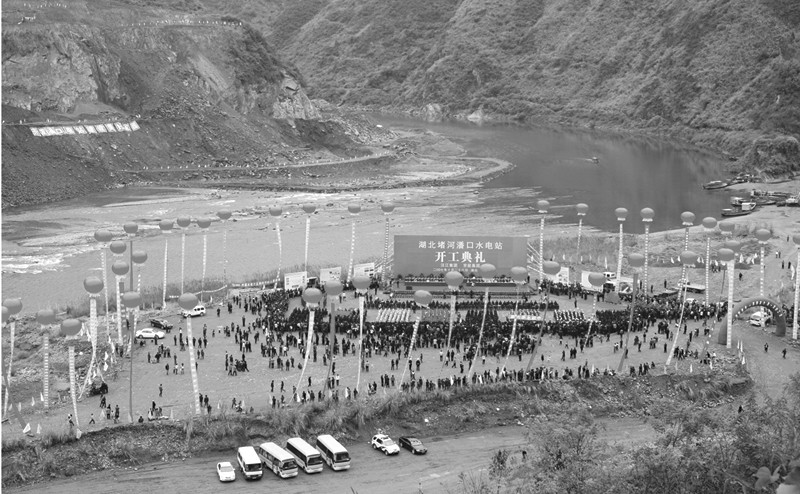

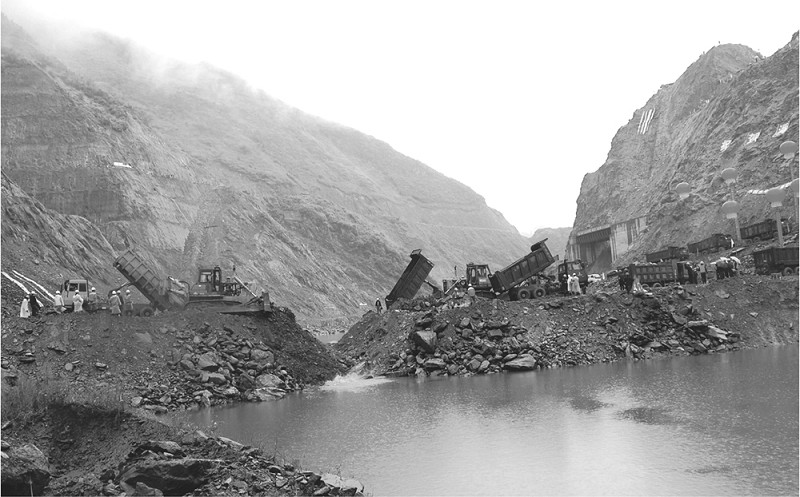

2007年10月28日,潘口水电站正式开工建设。2007年12月18日,竹山县各级领导奔赴移民第一线,90支移民工作队500名移民干部走向移民主战场,掀开了移民搬迁大幕。在此后的400多天里,潘口水电站首期移民工作全面完成,为大坝截流奠定了坚实基础。2009年9月26日,大坝如期实施截流。在移民安置中,县委县政府把移民安置与新农村建设示范点、扶贫开发、统筹城乡一体化建设相结合,3年时间,全县累计完成移民搬迁21988人,新建上庸、官渡、深河3个集镇以及53个移民安置点,迁建国家机关、企事业单位43家,库区和移民安置区交通、供电、供水、广电、通信等专项设施复建基本完成,移民过上了安居乐业的新生活。

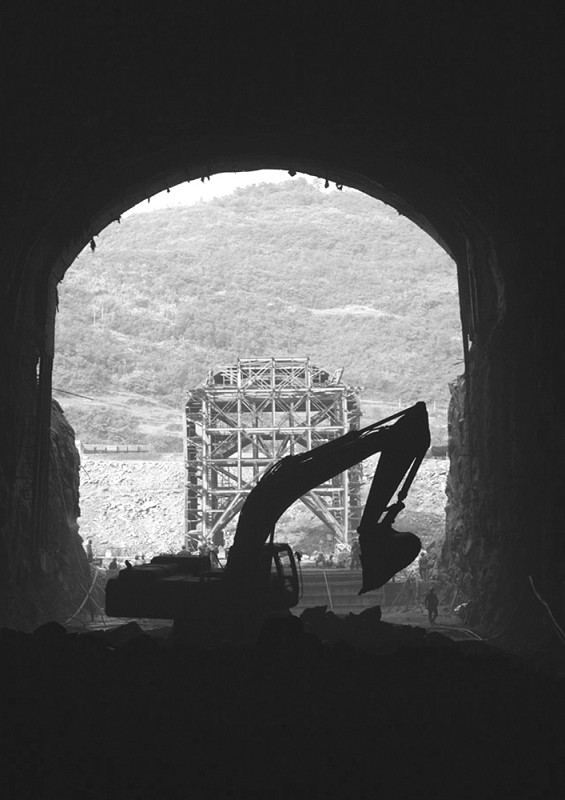

在工程建设中,竹山县推行一个机构服务、一个窗口对外、一个制度管总和全方位、全天候、全过程、零距离保姆式服务机制,项目建设方更是以只争朝夕的紧迫感,科学调度、倒排工期,有效保障了工程施工顺利进行。2010年11月15日,潘口水电站大坝提前45天完成填筑任务,达到358米设计高程,顺利封顶。
2011年9月8日,随着一声号令,竹山儿女截断了“巴山云雨”,“高峡出平湖”的世纪梦想终于实现。
